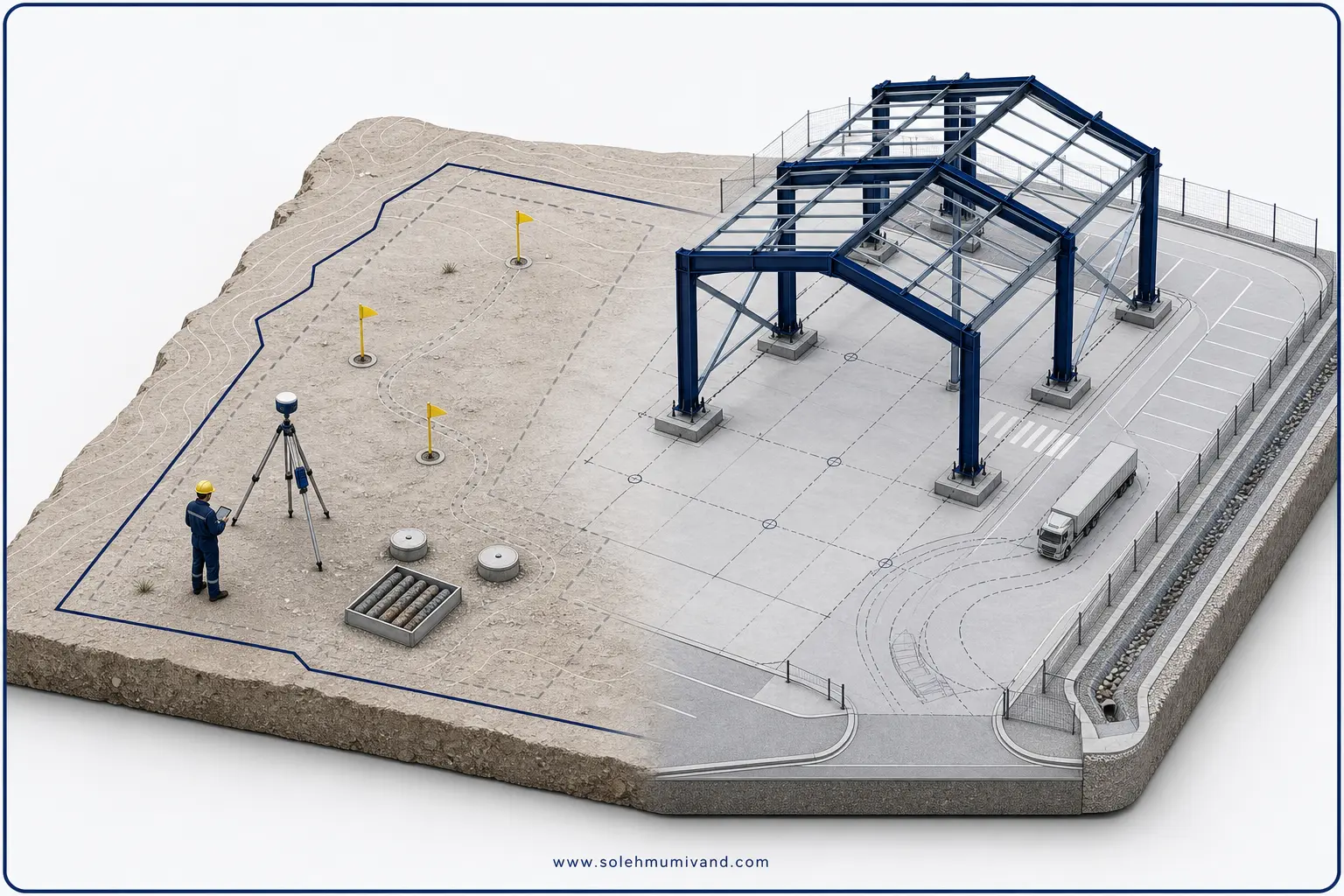

بررسی اولیه زمین سوله یک ارزیابی سریع و امکانسنجی برای فهمیدن «میشود چه نوع سولهای کجا و با چه محدودیتهایی ساخت» است؛ اما نقشه نهایی مهندسی مجموعه مدارک دقیق، محاسبهشده و قابل استناد حقوقی برای اخذ مجوز، خرید مصالح، ساخت و نصب سوله است. اولی به تصمیمگیری و کاهش ریسک شروع کمک میکند، دومی مبنای اجرا و قرارداد است.
تفاوتهای کلیدی در یک نگاه
- هدف: بررسی اولیه برای سنجش امکانپذیری، ریسکها و گزینههای جانمایی است؛ نقشه نهایی برای تأییدات قانونی، ساخت و کنترل کیفیت.
- ورودیها: بررسی اولیه بر دادههای موجود (ابعاد زمین، کاربری مصوب، موقعیت و عکسها، برداشت میدانی اولیه، استعلامهای ابتدایی) تکیه دارد؛ طراحی نهایی به نقشهبرداری دقیق، UTM، توپوگرافی، گزارش ژئوتکنیک، استعلامهای کتبی حریمها، نیازهای بهرهبرداری و بارگذاری کامل نیاز دارد.
- خروجیها: بررسی اولیه یک گزارش، گزینههای جانمایی و حدود تقریبی سطح اشغال و دهانههای محتمل را میدهد؛ نقشه نهایی شامل پلان سایت و معماری، نقشههای سازه (قابها، مهاربندها، فونداسیون و بیسپلیت)، جزئیات اتصالات، فهرست قطعات و دفترچه محاسبات است.
- دقت و الزام حقوقی: نتایج بررسی اولیه قطعی یا قابل اتکا برای اجرا نیست؛ نقشه نهایی مبنای استعلام، مجوز، قرارداد و تولید قطعات خواهد بود.
- زمان و هزینه: بررسی اولیه سریعتر و کمهزینهتر است؛ طراحی نهایی زمانبرتر و متکی به خدمات مهندسی و آزمایشگاهی است.
- تغییرپذیری: یافتههای اولیه با دریافت مدارک تکمیلی ممکن است اصلاح شوند؛ در نقشه نهایی تغییرات باید کنترلشده و با بازنگری محاسبات انجام شود.
در بررسی اولیه زمین چه چیزی ارزیابی میشود؟
تمرکز این مرحله روی شناخت محدودیتهای واقعی زمین و تصویر اولیه از جانمایی سولههاست. محورهای معمول ارزیابی عبارتاند از:
- اسناد و کاربری: تطابق کاربری زمین با نوع فعالیت صنعتی مدنظر و بررسی مغایرتهای احتمالی.
- ضوابط و حریمها: سطح اشغال مجاز، حداقل فاصلهها از معبر و همسایه، حریم خطوط برق و گاز، حریم مسیلها و الزامات فضای سبز و پارکینگ.
- دسترسی و عملیات: عرض و کیفیت راه دسترسی، امکان گردش تریلی و میدان مانور، جانمایی بارگیر و رمپها.
- توپوگرافی و شیب: اختلاف تراز نسبت به معبر، احتمال نیاز به خاکبرداری یا خاکریزی و مسیر آبهای سطحی.
- شرایط خاک و آب: برآورد کیفی اولیه از نوع خاک و ریسکهای نشست یا آب زیرسطحی (تأکید میشود که نتیجه نهایی منوط به گزارش ژئوتکنیک است).
- همجواریها و ایمنی: فاصله از کاربریهای حساس، مسیرهای فرار، محلهای مناسب مخزن آتشنشانی و نگهبانی.
- قابلیت توسعه: پیشبینی فازهای بعدی، رزرو مسیرهای دسترسی آتی و انبارش.
- جانمایی احتمالی: ترسیم پوشش ساختپذیر زمین، پیشنهاد چیدمان سولهها، مسیرهای رفتوآمد داخلی و موقعیتهای بهینه دربها و بارانداز.
خروجی این مرحله معمولاً شامل سناریوهای جانمایی، حدود تقریبی سطح اشغال و دهانههای قابل توصیه، ریسکهای نیازمند بررسی تخصصی و فهرست مدارک لازم برای ورود به طراحی نهایی است.
نقشه نهایی مهندسی سوله شامل چه بخشهایی است؟
پس از تکمیل مدارک پایه، طراحی و نقشههای مهندسی نهایی تهیه میشوند. محتوای متعارف این بسته عبارت است از:
- پلان سایت و معماری: جانمایی نهایی سولهها، مسیرهای دسترسی، فضای سبز و پارکینگ، ترازهای کف و نازککاریهای مرتبط با عملکرد صنعتی.
- مدل و نقشههای سازه: قابهای اصلی، مهاربندهای جانبی و طولی، تیرریزی سقف، پرلینها، والپستها، نقاط بازشو و تقویتها.
- فونداسیون و جزئیات: پلان فونداسیون، آکسبندی نهایی، دیتیل بیسپلیت و میلمهارها، جزئیات اتصال به سازه و کف صنعتی.
- بارگذاری و دفترچه محاسبات: تعیین بار باد و زلزله طبق ضوابط مرجع محلی، بار برف (در صورت ارتباط)، بارهای جرثقیل سقفی، بارهای عملکردی و کنترل پایداری.
- هماهنگیها: پیشبینی معابر تأسیساتی، محل داکتها، هواکشها و نماهای هماهنگشده برای جلوگیری از تداخل سازه و تجهیزات.
- نقشههای کارگاهی و برشلیست: مدارک مورد نیاز برای ساخت، مونتاژ و کنترل کیفیت در کارگاه و سایت.
این نقشهها باید با استناد به مدارک قطعی (نقشهبرداری، ژئوتکنیک و استعلامهای رسمی) تهیه و توسط مهندسین ذیصلاح تأیید و امضا شوند.
چه زمانی از بررسی اولیه به طراحی نهایی برویم؟
- کاربری و ضوابط بهصورت مکتوب یا از مرجع محلی قابل استناد تأیید شده باشد.
- نقشهبرداری دقیق (UTM و توپوگرافی) و مرزهای زمین روشن باشد.
- گزارش ژئوتکنیک برای تعیین نوع فونداسیون و پارامترهای طراحی دریافت شود.
- الزامات بهرهبرداری تثبیت شود: دهانه هدف، ارتفاع مفید، نیاز به جرثقیل سقفی، تعداد سکو و دربها، ناحیه دپو، مسیرهای تردد داخلی.
- تأمینهای زیرساختی (برق، آب، گاز) و نیازهای ایمنی پایه مشخص شده باشد.
- چارچوب بودجه و برنامه زمانی واقعبینانه تعریف شود.
مثال فرضی کوتاه
فرض کنید در بررسی اولیه، یک سوله با دهانه متوسط و ارتفاع مشخص روی نیمه جنوبی زمین پیشنهاد میشود تا میدان مانور تریلی در شمال آزاد بماند. بعد از دریافت گزارش ژئوتکنیک مشخص میشود خاک بخش جنوبی سستتر از بخش شمالی است. نتیجه؟ جانمایی و شبکه ستونها بازنگری میشود تا طول فونداسیونها و ریسک نشست کاهش یابد. این تغییر کاملاً طبیعی است و نشان میدهد بررسی اولیه جهت میدهد، اما تصمیم اجرایی را به اطلاعات قطعی گره میزند.
دادههایی که باید برای بررسی اولیه بفرستید
- ابعاد و حدود زمین (طولها، عرضها یا نقشه تفکیکی اگر دارید).
- موقعیت دقیق روی نقشه یا مختصات و چند عکس از اطراف زمین.
- کاربری مصوب و هرگونه استعلام یا ضابطه کتبی در دسترس (شهرک صنعتی یا مرجع محلی).
- عرض معبرهای مجاور و وضعیت فعلی دسترسی.
- شیب تقریبی و اختلاف تراز با معبر.
- همجواریهای خاص (مدرسه، مسکونی، خطوط انتقال، مسیل و…).
- نیازهای بهرهبرداری: حدود دهانه و ارتفاع مدنظر، وجود یا عدم وجود جرثقیل سقفی، تعداد تقریبی سولهها، فضاهای جانبی مانند اداری، نگهبانی و تاسیسات.
- برنامه توسعه آینده (در صورت وجود).
خطاهای رایج و پیامدها
- گرفتن خروجی بررسی اولیه بهعنوان نقشه اجرایی: به اختلاف با مجوز، هزینههای اصلاح و تأخیر پروژه منجر میشود.
- نادیده گرفتن حریمها و سطح اشغال: کاهش ناخواسته مساحت مفید و تغییرات اجباری در لحظه آخر.
- تخمین بودجه فقط با مترمربع: دهانه، ارتفاع، بارهای بهرهبرداری و شرایط خاک میتوانند هزینه را بهطور معنادار تغییر دهند.
- شروع ساخت یا خرید مصالح قبل از ژئوتکنیک: ریسک افزایش هزینه فونداسیون و اصلاحات سنگین.
- طراحی سازه بدون هماهنگی تاسیسات و مسیرهای تهویه یا نورگیر: تداخل اجرا و دوبارهکاری.
- بیتوجهی به مسیرهای تردد تریلی و شعاع گردش: ترافیک داخلی ناکارآمد و خطرات ایمنی.
چگونه نتیجه بررسی اولیه را راستیآزمایی کنیم؟
- مطابقت با ضوابط مکتوب شهرک صنعتی یا مرجع محلی را کنترل کنید و در موارد مبهم استعلام کتبی بگیرید.
- بر اساس نقشههای بهروز (UTM و توپوگرافی)، مرزها و شیب واقعی را با جانمایی پیشنهادی تطبیق دهید.
- مسیر دسترسی و میدان گردش تریلی را روی پلان واقعی بررسی کنید.
- برای ریسکهای خاک، نظر مقدماتی کارشناس ژئوتکنیک را تا زمان گزارش رسمی دریافت کنید.
- با بازدید میدانی، یافتههای روی کاغذ را با واقعیت زمین مقایسه کنید و عکسهای تکمیلی بگیرید.
پیش از تصمیم نهایی
اگر برای اولین بار است وارد فرایند طراحی میشوید، مطالعه یک مرجع ساختارمند دید خوبی میدهد. برای آشنایی با مراحل، ضوابط و انتخابهای کلیدی، پیشنهاد میکنیم راهنمای جامع طراحی سوله صنعتی را بخوانید و سپس اطلاعات زمین خود را تجمیع کنید.
قدم بعدی چیست؟
برای شروع، اطلاعات پایه زمین را آماده کنید و روی یک نقشه علامت بزنید. سپس آن را برای بررسی اولیه ارسال کنید. اگر آمادهاید، ابعاد، موقعیت و کاربری زمین را برای بررسی اولیه بفرستید تا تصویر روشنی از گزینههای ساختپذیر و ریسکهای پروژه به دست آورید.
