جانمایی سوله در زمین صنعتی

جانمایی سوله در زمین صنعتی


برای جانمایی بخش تولید، انبار و اداری روی یک زمین صنعتی، از جریان مواد و تردد خودروها شروع کنید. در جانمایی سوله در زمین صنعتی، تولید باید بین انبار مواد اولیه و انبار محصول نهایی قرار بگیرد، اداری نزدیک ورودی اصلی و جدا از مسیر تریلی‌ها باشد، دسترسی یکطرفه و ایمن برای کامیون‌ها تعریف شود و حریم‌ها، سطح اشغال مجاز و مسیرهای آتش‌نشانی پیش از هر ترسیمی مشخص شوند. اگر این چهار اصل را رعایت کنید، طرح اولیه شما هم عملی‌تر می‌شود و هم احتمال دوباره‌کاری کم می‌شود.

چه عواملی چیدمان نهایی را تعیین می‌کند؟

  • جریان مواد و محصول: ترتیب ورود مواد اولیه، فرآیندهای تولید و خروج محصول، تصمیم اصلی را درباره همسایگی فضاها می‌سازد.
  • شکل و ابعاد زمین و موقعیت معبر: زمین باریک یا مثلثی، یا دسترسی از یک یا چند خیابان، محل دروازه‌ها و مسیر دورانی کامیون را محدود یا ممکن می‌کند.
  • ضوابط شهرک/مرجع محلی: سطح اشغال، حریم از معبر و همسایه، الزام فضای سبز، دسترسی آتش‌نشانی و ارتفاع مجاز باید از ابتدا روی نقشه بیاید.
  • توسعه آتی: جهت توسعه خط تولید یا افزایش ظرفیت انبار باید در حاشیه‌ای منطقی و بدون مسدودکردن تردد فعلی پیش‌بینی شود.
  • توپوگرافی و زهکشی: شیب طبیعی زمین، مسیر جمع‌آوری آب‌های سطحی و اختلاف تراز با معبر بر تراز کف سوله، رمپ‌ها و حیاط بارگیری اثر می‌گذارد.
  • تأسیسات و ریسک‌های محیطی: مسیر شبکه گاز، برق و آب، همجواری‌های پر سر و صدا یا مولد گردوغبار، و جهت باد غالب بر محل درب‌ها و نورگیرها اثر دارند.

چه اطلاعاتی را قبل از شروع طراحی آماده کنیم؟

  • ابعاد دقیق زمین، کروکی حدود اربعه، شمال و شیب غالب زمین
  • عرض و نوع معبر(ها)، محدودیت تردد کامیون سنگین، و محل‌های مجاز ورود/خروج
  • ضوابط سطح اشغال، حریم‌ها، الزام فضای سبز و مسیر آتش‌نشانی از شهرک یا مرجع محلی
  • نوع محصول، گلوگاه‌های فرآیند، نیاز به جرثقیل سقفی و دهانه‌های پیشنهادی
  • حجم ورودی مواد و خروجی محصول در روز یا شیفت، روش بارگیری/تخلیه (رمپ، داک، لیفتراک)
  • نوع و تعداد وسایل نقلیه (وانت، کامیون ۶ چرخ، تریلی)، الگوی ورود و اوج ترافیک
  • سطح و نحوه نگهداری مواد اولیه و محصول (سرپوشیده، محوطه، قفسه‌ای، حجیم/پالت)
  • تعداد کارکنان، شیفت‌ها، نیازهای رفاهی (رختکن، سرویس، غذاخوری) و پارکینگ
  • مواد خطرناک احتمالی، جداسازی آتش‌نشانی و نیازهای ایمنی و تهویه
  • نیازهای تاسیساتی (برق، گاز، آب، فاضلاب صنعتی) و مسیرهای پیشنهادی

اصول چیدمان سه بخش اصلی

سوله تولید

  • میان انبار مواد اولیه و انبار محصول نهایی قرار بگیرد تا مسیر حمل داخلی کوتاه شود.
  • محور طولی سالن را هم‌راستا با طولانی‌ترین بعد زمین بگیرید تا دهانه‌ها و جرثقیل سقفی بهینه‌تر شوند.
  • محل درب‌های بزرگ تولید را رو به حیاط‌های بارگیری و به‌دور از باد مزاحم انتخاب کنید.
  • برای توسعه آتی، یکی از جبهه‌های سالن را آزاد نگه دارید.

انبار مواد اولیه و محصول

  • نزدیک دروازه‌های ورودی/خروجی و رمپ‌ها باشد تا زمان توقف کامیون‌ها کم شود.
  • ورودی مواد و خروجی محصول را حتی‌الامکان از هم جدا کنید تا ترافیک معکوس ایجاد نشود.
  • مسیرهای مستقل لیفتراک با پهنای کافی، بدون تقاطع‌های تند و نقاط کور طراحی کنید.
  • برای مواد حجیم یا فضای باز، حیاط سرپوشیده یا سایبان و زهکشی مناسب در نظر بگیرید.

ساختمان اداری و خدماتی

  • در نزدیکی درِ اصلی زمین و خارج از مدار حرکت تریلی‌ها جانمایی شود.
  • پارکینگ پرسنل و مراجعان از مسیر بارگیری جدا باشد.
  • دید و دسترسی مناسب به سالن تولید برای مدیریت و کنترل فراهم شود، بدون آن‌که راه تردد سنگین را قطع کند.

اگر می‌خواهید درباره انتخاب دهانه‌ها و اثر آن بر پلان آگاه‌تر شوید، مطالعه راهنمای جامع طراحی سوله صنعتی می‌تواند تصویر کلی بهتری از ارتباط سازه و جانمایی به شما بدهد.

تردد خودروها، ایمنی و خدمات شهری

  • حلقه تردد یکطرفه برای کامیون‌ها تعریف کنید تا نیاز به دنده عقب به حداقل برسد.
  • شعاع گردش و پهنای مسیرها را متناسب با بزرگ‌ترین خودروی ورودی کنترل کنید.
  • مسیر پیاده کارکنان و بازدیدکنندگان از مسیر بارگیری جدا باشد و با نرده یا کریدور مشخص شود.
  • دسترسی آتش‌نشانی پیرامون سوله‌ها و هیدرانت‌ها در پلان دیده شود (مطابق الزامات مرجع محلی).
  • مسیرهای زیرساختی (گاز، برق، فاضلاب) از نواحی بارگیری سنگین و خطر ضربه محافظت شوند.

گام‌های عملی تهیه نقشه جانمایی

  1. دریافت ضوابط شهرک و ترسیم حریم‌ها، سطح اشغال و فضای سبز روی نقشه کاداستر.
  2. تعیین ورودی/خروجی‌ها با توجه به معبر و کنترل تداخل با همسایه‌ها.
  3. ترسیم جریان مواد و خودروها با فلش‌های رنگی از «ورود» تا «خروج» روی کاغذ یا فایل.
  4. بلوک‌بندی نیازهای فضایی (تولید، انبارها، اداری، خدماتی) بر اساس متراژهای موردنیاز.
  5. کنترل ایمنی، تفکیک پیاده/خودرو، مسیر آتش‌نشانی و نقاط احتمالی گلوگاه.
  6. انطباق با شیب و زهکشی، بررسی تراز رمپ‌ها و نهایی‌سازی برای ارسال به مرجع محلی.

اشتباهات رایج و پیامدهای آن

  • قرار دادن اداری در میانه سایت: قطع مسیرهای بارگیری و افزایش ریسک برخورد.
  • چسباندن سالن تولید به دیوار همجوار بدون حیاط خدماتی: محدودیت توسعه و دشواری دسترسی آتش‌نشانی.
  • ورودی مشترک کارکنان و تریلی‌ها: افزایش حوادث و توقف‌های ناخواسته.
  • نادیده گرفتن تراز کف و آب‌های سطحی: آبگرفتگی رمپ‌ها و آسیب به کالا.
  • نبود فضای مانور برای بزرگ‌ترین خودروی ورودی: صف کامیون‌ها و تأخیر در بارگیری.

چگونه طرح خود را راستی‌آزمایی کنیم؟

  • سناریوی یک روز کاری را روی پلان بازی کنید: از رسیدن ۳ کامیون پیاپی تا خروج محصول.
  • تعداد تقاطع‌های خطرناک بین لیفتراک و پیاده را بشمارید و کاهش دهید.
  • طول مسیرهای حمل داخلی را برای دو سناریو مقایسه کنید و نسخه کوتاه‌تر را برگزینید.
  • بازدید میدانی و هم‌سنجی با جهت باد و شیب واقعی انجام دهید.
  • پیش از نهایی‌سازی، نظر HSE و واحد آتش‌نشانی شهرک را روی جانمایی اخذ کنید.

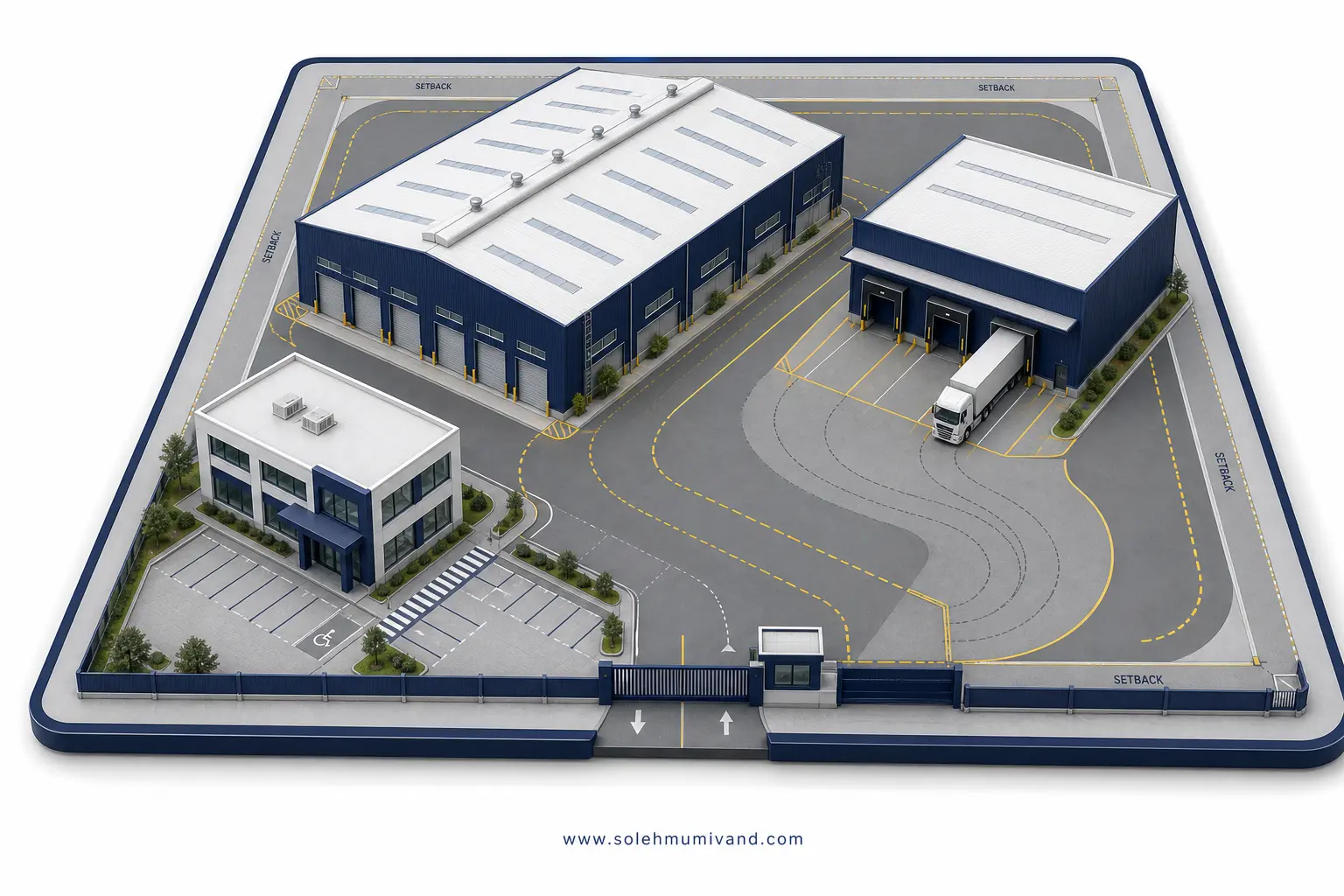

مثال فرضی کوتاه

فرض کنید زمینی مستطیلی به ابعاد تقریبی ۶۰×۸۰ متر با دسترسی اصلی از جنوب دارید. یک حلقه تردد یکطرفه پیرامون سایت تعریف می‌شود. سالن تولید در میانه سایت و هم‌راستا با بعد ۸۰ متر قرار می‌گیرد. انبار مواد اولیه در شرقِ سالن و نزدیک درِ ورودی، و انبار محصول در غرب و نزدیک خروجی جانمایی می‌شود. ساختمان اداری دوطبقه در جنوب‌شرقی، کنار درِ اصلی و با پارکینگ مجزا قرار می‌گیرد. جبهه شمالی سالن برای توسعه آتی خالی گذاشته می‌شود. این فقط یک الگوی مفهومی است و جایگزین طراحی و تأیید مهندسی و ضوابط محلی نیست.

مرز اطلاع‌رسانی و تأیید نهایی

نکات این مقاله برای بررسی اولیه و کاهش خطاهای چیدمان ارائه شده‌اند. تأیید نهایی به نقشه‌های مصوب سایت‌پلان، مدارک سازه و معماری، و تأیید مرجع محلی و آتش‌نشانی وابسته است. نتیجه ممکن است با توجه به ضوابط شهرک، نوع فرآیند و شرایط زمین تغییر کند.

قدم بعدی چیست؟

اگر آماده‌اید جانمایی اولیه زمین خود را بسنجید، ابعاد، موقعیت و کاربری زمین را ارسال کنید تا بررسی اولیه انجام شود. با همین اطلاعات می‌توان مسیر مناسب تصمیم‌گیری را سریع‌تر مشخص کرد.
