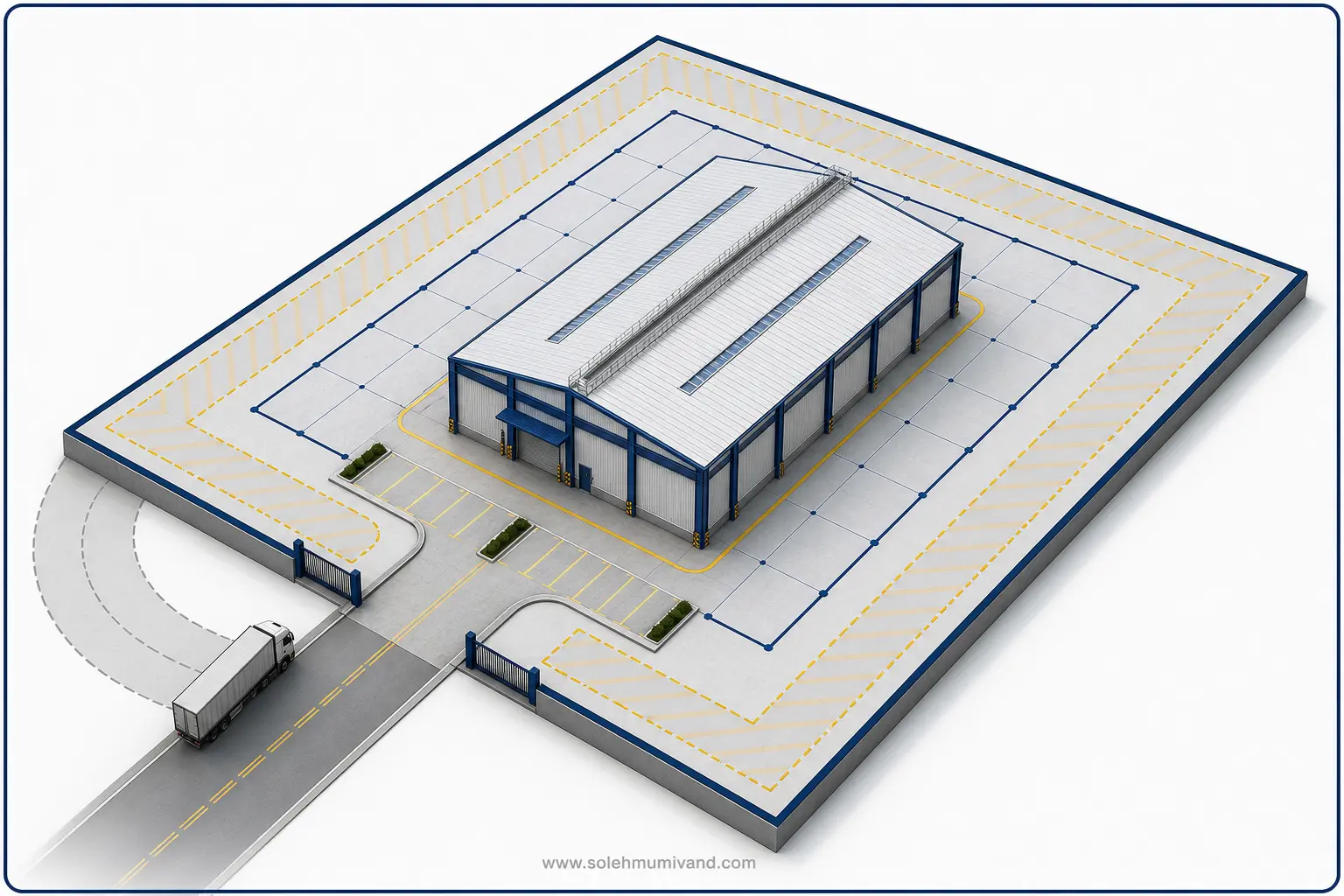

حریم زمین در طراحی سوله یعنی فاصلهها و نواحی حفاظتشدهای که طبق ضوابط، استعلامها و شرایط سایت باید خالی بماند؛ این حریمها مرز «پوسته قابل ساخت» را میسازند و مستقیماً سطح قابل ساخت سوله را محدود میکنند. اگر این محدودهها در همان مرحله امکانسنجی روشن نشوند، طرح معماری و سازهای به خطا میرود و بخشی از زمین عملاً بلااستفاده میماند.
حریم زمین یعنی چه؟ تفاوت با عقبنشینی و حق ارتفاق
در پروژههای صنعتی چند اصطلاح نزدیک به هم بهکار میرود که هرکدام اثر متفاوتی بر طراحی دارند:
- عقبنشینی: فاصله اجباری ساختمان از حدود اربعه (مرزهای ثبتی زمین) و بر خیابان. این فاصله معمولاً برای نورگیری، دسترسی و ایمنی تعیین میشود.
- حریم راه: ناحیهای کنار معبر که برای تعریض احتمالی یا ایمنی ترافیکی باید آزاد بماند.
- حق ارتفاق/حریم تاسیسات: مسیر یا نوار حفاظتی برای عبور خطوط برق، گاز، آب، مخابرات یا دسترسی سرویس به آنها؛ ساختوساز در این نوارها محدود یا ممنوع است.
- حریمهای محیطی: فاصله از مسیل، قنات، رودخانه یا سیلابدشت؛ هدف، ایمنی و پایداری محیطی است.
- حریمهای عملکردی: الزاماتی مثل معبر آتشنشانی، فضای مانور تریلی، بارگیری و پارکینگ که بهظاهر «ضابطه شهرسازی» نیستند اما روی سطح قابل ساخت اثر مستقیم دارند.
مجموع این موارد «ظرفیت واقعی ساخت» را شکل میدهد؛ یعنی مساحتی که واقعاً میتوانید سوله را در آن بنشانید، نه صرفاً آنچه در سند زمین نوشته شده است.
پس از مشخصشدن سطح قابل ساخت، نوبت به اصول و محاسبات طراحی سوله میرسد.
چه چیزهایی سطح قابل ساخت را محدود میکند؟
عقبنشینی از حدود اربعه و بر خیابان
برای قطعات صنعتی معمولاً عقبنشینی از بر اصلی و گاهی از سایر اضلاع الزامی است. این فاصلهها بسته به مرجع محلی و موقعیت زمین متغیرند. نتیجه عملی: عرض و طول «پاکت ساخت» کوچکتر از ابعاد ثبتی میشود.
حریم راه و تعریض احتمالی
اگر زمین در حاشیه محوری قرار دارد که برنامه تعریض دارد، بخش مشخصی از حریم باید آزاد بماند و حتی ممکن است به معبر ملحق شود. بیتوجهی به این موضوع میتواند تأیید نقشه را به تعویق بیندازد یا بعداً ناچار به عقبنشینی اجباری شوید.
حریم خطوط و تاسیسات زیرساختی
نوارهای حفاظتی در مجاورت یا داخل زمین برای خطوط فشار قوی برق، گاز، نفت، مخابرات، چاهها و قنوات، و لولههای انتقال آب متداولاند. بسته به نوع تاسیسات، ساختوساز، کاشت درخت، یا حتی انبارش موقت ممکن است محدود یا ممنوع باشد. این نوارها میتوانند بخشهایی از زمین را بهطور کامل از چرخه ساخت خارج کنند.
حریم آبراهه، قنات و سیلاب
وجود مسیل، آبراهه یا قنات (حتی مدفون) الزاماتی برای فاصلهگذاری و عبور امن آب ایجاد میکند. در برخی اراضی، محدوده سیلابدشت باعث میشود کفسازی یا ساخت بنا بدون تمهیدات سازهای و هیدرولوژیک مجاز نباشد.
فاصلههای عملکردی و HSE داخل محوطه
برای دسترسی ماشینهای آتشنشانی، مانور تریلی، بارانداز، رمپ، و مسیرهای امن عابر و لیفتراک باید پهنههایی آزاد بماند. اگر چند سوله در یک زمین دارید، فاصله بین سولهها و جانمایی مخازن سوخت یا مواد شیمیایی نیز محدودیتهای جدیدی ایجاد میکند.
درصد سطح اشغال، فضای سبز و پارکینگ
در برخی شهرکها یا پهنههای صنعتی، درصد حداکثر سطح اشغال، حداقل سطح فضای سبز و تعداد پارکینگ تعیین میشود. حتی اگر از نظر هندسی بتوانید کل «پاکت ساخت» را پر کنید، این درصدها سقف نهایی سطح اشغال را کاهش میدهند.
اگر به تصویر کلی تعامل این عوامل با طرح معماری و سازهای نیاز دارید، مطالعه راهنمای جامع طراحی سوله صنعتی نقطه شروع خوبی است.
چگونه برآورد اولیه سطح قابل ساخت انجام دهیم؟
این برآورد برای امکانسنجی است و جایگزین تایید مهندسی یا حقوقی نیست؛ اما به شما نشان میدهد «از کجا ممکن است ضربه بخورید» و آیا ابعاد زمین با نیاز عملیاتی شما همخوان است یا نه.
- اسناد قطعی زمین را جمع کنید: سند، نقشه ثبتی با مختصات، و اگر دارید UTM یا برداشت توپوگرافی.
- کاربری مصوب و ضوابط مرجع محلی (شهرک صنعتی، شهرداری یا منطقه ویژه) را استعلام کنید: عقبنشینیها، حریم راه، درصد سطح اشغال، فضای سبز و پارکینگ.
- وجود و موقعیت تاسیسات زیرساختی را روی نقشه بیندازید: تیر برق، خطوط فشار قوی، لوله گاز و آب، چاه، قنات، مسیل یا آبراهه.
- بر اساس استعلامها و تاسیسات، «پاکت ساخت» را ترسیم کنید: از هر ضلع به اندازه عقبنشینی اجباری عقب بروید و نوارهای حریم را حذف کنید.
- نیازهای عملکردی را کنار پاکت لحاظ کنید: مسیر آتشنشانی، مانور تریلی، محوطه بارگیری، ورودیها، و پارکینگ. اینها اگرچه بیرون از بنا هستند، اما میتوانند ابعاد بنا را محدود کنند تا همه در زمین جا بگیرند.
- با نیاز پروژه تطبیق دهید: دهانههای سوله، محل جرثقیل سقفی، ارتفاع مفید، تعداد خطوط تولید و انبارش؛ اگر پاکت ساخت اجازه دهانه مطلوب یا توسعه آتی را نمیدهد، باید سناریوهای جانمایی جایگزین بررسی شود.
مثال فرضی برای روشن شدن روش
فرض کنید زمینی مستطیلی با ابعاد ۶۰×۸۰ متر دارید (۴۸۰۰ مترمربع). مرجع محلی در این مثال فرضی، عقبنشینی از بر اصلی را ۱۰ متر، از پشتی ۵ متر و از هر طرفین ۴ متر اعلام میکند. یک نوار حریم تاسیسات هم به عرض ۶ متر در امتداد ضلع غربی داخل زمین وجود دارد. محاسبه پاکت ساخت اولیه به این صورت است:
- طول مؤثر: ۸۰ − (۱۰ + ۵) = ۶۵ متر
- عرض مؤثر: چون در غرب نوار حریم ۶ متری داریم که از عقبنشینی ۴ متری بزرگتر است، عرض مؤثر = ۶۰ − (۶ + ۴) = ۵۰ متر
- مساحت پاکت ساخت: ۶۵ × ۵۰ = ۳۲۵۰ مترمربع
توجه کنید این فقط یک برآورد آموزشی است. در پروژه واقعی، باید همپوشانی نوارها، قیدهای عملکردی (مسیر آتشنشانی، بارگیری، پارکینگ) و هرگونه تعریض آتی معبر را دقیقتر وارد نقشه کنید و نتیجه را با مرجع صادرکننده ضوابط و طراح سازه تطبیق دهید.
دادههایی که برای بررسی حریم و جانمایی لازم است
برای اینکه بررسی اولیه دقیق و سریع انجام شود، این اطلاعات را آماده و ارسال کنید:
- ابعاد دقیق و شکل زمین (مستطیل، چندضلعی، کنج، بر معبر بنبست یا شریانی)
- مختصات یا لوکیشن دقیق زمین و نقشه ثبتی/UTM در صورت وجود
- کاربری مصوب و مرجع صدور مجوز (شهرک صنعتی، شهرداری یا سایر)
- عرض و وضعیت معبرهای اطراف و دسترسیهای موجود یا برنامهریزیشده
- هرگونه استعلام یا نامه قبلی درباره عقبنشینی، تعریض یا درصد سطح اشغال
- وجود تیر و خطوط برق (بهویژه فشار قوی)، حریم گاز، لولههای آب، مخابرات، چاه، قنات، مسیل
- شیب زمین، اختلاف تراز، و موانع طبیعی داخل قطعه
- نیاز عملیاتی پروژه: نوع فعالیت، تعداد دهانه، دهانه و ارتفاع مطلوب، وجود جرثقیل سقفی، نیاز به بارگیری تریلی، سطح انبار روباز
- نیاز به توسعه آتی یا فازبندی ساخت
چگونه نتیجه برآورد اولیه را راستیآزمایی کنیم؟
- نقشهبرداری دقیق یا کنترل UTM: تطبیق مرزهای ثبتی با وضع موجود و معبرها
- استعلام بهروز از مرجع محلی: تایید کتبی عقبنشینی، حریم راه و درصد سطح اشغال
- نقشههای تاسیسات: موقعیت قطعی خطوط برق، گاز، آب و مخابرات از شرکتهای بهرهبردار
- بازدید میدانی: بررسی موانع واقعی، شیبها و زهکشی، و امکانپذیری دسترسی ماشینآلات امدادی
- هماهنگی HSE و آتشنشانی: اطمینان از امکانپذیری مسیر دسترسی و فاصلههای ایمن
اشتباهات رایج و پیامد آنها
- اندازهگیری از جدول خیابان بهجای مرز ثبتی: منجر به اختلاف متره و برخورد با حریم راه در زمان صدور مجوز
- نادیده گرفتن تعریض آتی معبر: کاهش ناخواسته سطح اشغال در میانه کار یا توقف فرایند پروانه
- ساخت روی حریم تاسیسات: الزام به جابهجایی پرهزینه یا عدم تایید بهرهبردار
- بیتوجهی به مسیر آتشنشانی و مانور تریلی: رد طرح ایمنی یا بنبست عملیاتی در محوطه
- فرض یکنواخت بودن ضوابط بین شهرکها: هر مرجع محلی قیدهای خاص خود را دارد؛ کپیبرداری منجر به تاخیر و اصلاحات پرهزینه میشود.
- پرکردن حداکثری پاکت ساخت بدون فضای توسعه آتی: در فاز بعد مجبور به تخریب یا توسعه ناکارآمد خواهید شد.
مرز آموزش، برآورد اولیه و تایید نهایی
- اطلاعات آموزشی این مقاله: به شما کمک میکند عوامل محدودکننده را بشناسید و سوالهای درست بپرسید.
- برآورد اولیه: بر پایه اسناد شما و استعلامهای مقدماتی، پاکت ساخت ترسیم و سناریوهای جانمایی بررسی میشود.
- تایید نهایی مهندسی/قانونی: منوط به نقشهبرداری دقیق، تایید مرجع محلی، طراحی معماری و سازه، و تایید آتشنشانی است. این مرحله جایگزینپذیر نیست.
پیش از تصمیم نهایی
اگر در مرحله بررسی و امکانسنجی هستید، بهترین اقدام این است که دادههای کلیدی زمین را یکجا فراهم کنید تا تصویر دقیقی از «حریمها و سطح قابل ساخت» به دست آید. ارسال ابعاد، موقعیت و کاربری زمین برای بررسی اولیه، نقطه شروع عملی و کمهزینهای است. پس از روشنشدن پاکت ساخت، میتوان درباره جانمایی سوله، تعداد دهانهها، مسیرهای حملونقل داخلی و فاز توسعه آتی تصمیمی مطمئن گرفت.
