ارزیابی سقف سوله برای پنل خورشیدی

ارزیابی سقف سوله برای پنل خورشیدی


برای ارزیابی سقف سوله برای پنل خورشیدی باید سه گروه اطلاعات را آماده کنید: مشخصات سقف و سازه، شرایط سایت و محیط، و داده‌های برق و مصرف. این اطلاعات پایه برآورد فنی و اقتصادی اولیه را می‌سازد و مشخص می‌کند اصلا ظرفیت نصب چقدر است، چه ریسک‌هایی دارید و آیا پروژه به مرحله طراحی نهایی می‌رسد یا نه.

چه داده‌هایی باید آماده کنید

الف) سقف و سازه

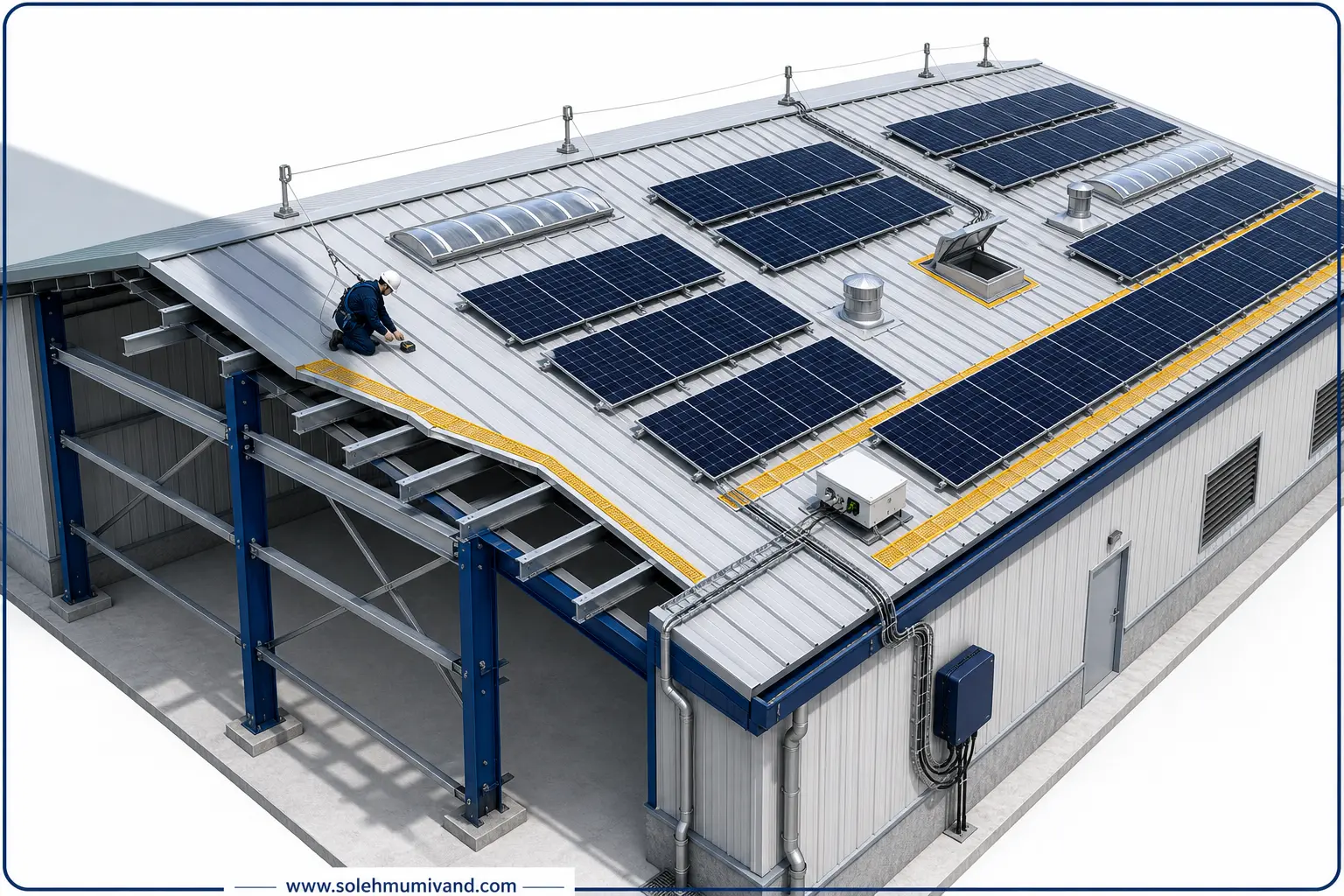

  • نوع سقف: شیبدار دو یا تک شیب، قوسی، خرپایی، یا سقف تقریبا تخت.
  • پوشش سقف: ورق گالوانیزه ذوزنقه‌ای، درز ایستاده، ساندویچ پنل، یا ترکیبی. (اگر ورق درز ایستاده دارید، روش نصب بدون سوراخکاری ممکن است.)
  • ابعاد تقریبی سوله: طول، عرض دهانه، تعداد قاب‌ها و ارتفاع لبه سقف.
  • موانع روی سقف: نورگیرها، هواکش‌ها، دودکش، کولرها، داکت‌ها، دکل و هر تجهیزی که سایه یا محدودیت مسیر ایجاد می‌کند.
  • سن و وضعیت ظاهری سقف: خوردگی، لق شدن پیچ‌ها، موج‌دار شدن ورق، نشت آب یا تعمیرات قبلی.
  • اطلاعات تیرریزی و پرلین اگر دارید: فاصله پرلین‌ها، نوع مقطع (Z یا I)، ضخامت تقریبی ورق پوشش. در نبود نقشه، چند عکس نزدیک از زیر سقف مفید است.
  • جزئیات آبرو و درز انبساط: محل ناودان‌ها، آبروهای میانی و مسیرهای بحرانی آبرو که نباید مسدود شوند.
  • راه دسترسی و ایمنی: امکان دسترسی به سقف، نردبان یا راه‌پله، نقاط امن برای تردد و امکان نصب لاین لایف یا قرقره ایمنی.

ب) سایت و محیط

  • موقعیت دقیق جغرافیایی یا لوکیشن روی نقشه برای برآورد تابش و بادخیزی منطقه.
  • جهت‌گیری و شیب سقف: اگر نمی‌دانید، یک قطب‌نما یا اپ گوشی می‌تواند جهت غالب شیب را مشخص کند.
  • سایه‌اندازی اطراف: ساختمان مجاور، درختان، دکل‌ها و حتی سایه خود خرپا یا لبه بام در ساعات مختلف.
  • محدودیت‌های محلی: ضوابط شهرک صنعتی یا کارفرما درباره منظر، حریم آتش‌نشانی، و محدودیت کار در ارتفاع.

ج) برق و مصرف

  • قبوض برق 6 تا 12 ماه اخیر یا استخراج مصرف ماهانه از کنتور. اگر تعرفه شما زمان‌مند است، الگوی مصرف در اوج بار و کم باری را هم ذکر کنید.
  • توان و نوع انشعاب فعلی (تکفاز یا سه‌فاز، آمپراژ و ولتاژ نامی) و وجود ژنراتور یا UPS.
  • اوج بار داخلی و ساعات کاری خطوط تولید: یک شیفت، دو شیفت، تعطیلی جمعه‌ها و تعطیلات فصلی.
  • محدودیت فضا برای جانمایی اینورترها، تابلو AC/DC، سینی کابل و مسیر نزول کابل‌ها به داخل سوله.

عوامل محدودکننده روی سقف سوله

ظرفیت نصب را با «مساحت کل سقف» نسنجید. آنچه اهمیت دارد «مساحت مفید قابل نصب» است؛ یعنی پس از کسر نورگیرها و موانع، در نظر گرفتن فاصله سرویس برای تردد و اطفا، رعایت حریم کناره‌ها در برابر باد و آبروها، و لحاظ کردن سایه‌اندازی داخلی و خارجی.

  • مساحت مفید: معمولا به کسر 10 تا 30 درصد یا بیشتر نسبت به مساحت ظاهری می‌انجامد؛ بسته به ازدحام تجهیزات، عرض آبروها و مسیرهای سرویس.
  • بارپذیری سازه: اضافه شدن وزن ماژول‌ها، ریل‌ها و بلوک‌های بالاست (در سقف تخت) باید با بار باد و بار برف جمع شود. نتیجه قطعی فقط با محاسبات مهندسی و بررسی سازه‌ای مشخص می‌شود.
  • سایه‌های دوره‌ای: سایه لبه بام در زمستان، سایه دکل‌ها یا هواکش‌های بلند می‌تواند بخشی از ردیف‌ها را در ساعات حیاتی از کار بیندازد.
  • آب بندی و سوراخکاری: هر اتصال به ورق باید با روش سازگار با نوع ورق و همراه با آب بندی استاندارد انجام شود. در ورق درز ایستاده، کلمپ بدون سوراخ ترجیح داده می‌شود.
  • مسیر کابل و ایمنی: عبور بی‌برنامه کابل‌ها از لبه تیز ورق، یا ورود از سوراخ‌های دست‌ساز بدون فلنج ضدآب، منبع نشت آب و خطر برقی است.

اگر به دنبال مرور مزایا و الزامات اجرایی هستید، مطلب «راهنمای استفاده از سیستم خورشیدی روی سقف سوله» می‌تواند مکمل خوبی برای این ارزیابی باشد: استفاده از سیستم خورشیدی روی سقف سوله.

مراحل ارزیابی اولیه تا تایید نهایی

  1. جمع‌آوری داده‌ها: مطابق سه دسته بالا، همراه با چند عکس واضح از سقف و زیرسازه.
  2. برآورد اولیه ظرفیت: محاسبه مساحت مفید، تخمین تعداد ماژول قابل نصب و ظرفیت DC تقریبی.
  3. همسنجی با مصرف: مقایسه ظرفیت احتمالی با الگوی مصرف تا مشخص شود خودمصرفی امکان‌پذیر است یا نیاز به اتصال به شبکه و سیاست صادرات/خرید برق مطرح می‌شود. جزئیات اتصال به شبکه به شرکت توزیع برق منطقه وابسته است و باید استعلام شود.
  4. بازدید و برداشت سازه‌ای: کنترل وضعیت واقعی ورق، پرلین‌ها، اتصالات، خوردگی و عکس‌برداری جزئیات.
  5. محاسبات سازه و باد: بررسی باربری اضافه، ترکیب بار با باد و برف مطابق ضوابط رایج کشور و شرایط محلی. نتیجه این مرحله ممکن است به تقویت موضعی یا تغییر روش مهاربندی سامانه منجر شود.
  6. طراحی الکتریکی و جانمایی: انتخاب اینورترها، مسیرهای کابل DC/AC، حفاظت‌ها، تابلوها، برچسب‌گذاری و ایمنی حریق.
  7. تاییدهای محلی و کارفرمایی: هماهنگی با HSE سایت، آتش‌نشانی (در صورت الزام محلی)، و استعلام‌های شرکت برق برای اتصال.
  8. پیشنهاد فنی-مالی نهایی: مبتنی بر داده‌های تایید شده، نه صرفا برآورد اولیه.

چگونه نتیجه برآورد خود را راستی‌آزمایی کنید

  • مساحت مفید را دوبار محاسبه کنید: یک بار از روی نقشه یا ابعاد سازه و یک بار با مترشمار روی سقف یا برداشت تصویری. اختلاف زیاد نشانه وجود مانع پنهان است.
  • شیب و جهت را با اپ ساده اندازه بگیرید و با عکس از لبه بام در سه زمان 9، 12 و 15 برای تشخیص سایه دوره‌ای کنترل کنید.
  • مسیر کابل را از روی مقطع سوله رصد کنید: کمترین طول و کمترین نفوذ به پوسته، با نقاط ورود دارای بوش و درپوش آب بند.
  • قبوض برق را تفکیک کنید: ماه‌های اوج مصرف را علامت بزنید و نسبت تولید فرضی در همان ماه‌ها را مبنای تصمیم قرار دهید، نه میانگین سالانه.

مثال فرضی برای درک روند (اعداد نمونه)

فرض کنید سقف سوله شما دو شیب است با طول 60 متر و عرض دهانه 24 متر. مساحت افقی بام 1440 مترمربع است. به شکل محافظه‌کارانه، 15 درصد بابت نورگیر و هواکش، 10 درصد بابت فاصله سرویس و حریم باد، و 5 درصد بابت مسیر آبرو و سایه لبه‌ها کسر می‌کنیم. مساحت مفید فرضی می‌شود حدود 1000 مترمربع.

اگر به طور فرض از ماژول 450 وات با سطح تقریبی 2.3 مترمربع استفاده شود، تعداد ماژول قابل نصب حدود 430 عدد و ظرفیت DC تقریبی 193 کیلووات خواهد بود. این فقط یک برآورد اولیه بر اساس مفروضات نمونه است؛ نتیجه نهایی به تایید سازه، انتخاب ریل و چیدمان واقعی، و محدودیت‌های الکتریکی وابسته است.

اشتباهاتی که هزینه‌ساز می‌شوند

  • ظرفیت‌سنجی بر مبنای کل مساحت بام: باعث اختلاف قابل توجه بین قول اولیه و طرح اجرایی می‌شود.
  • نادیده گرفتن بار باد و شیب: در مناطق بادخیز، چیدمان بدون مهاربندی مناسب می‌تواند به کَندگی ردیف‌ها منجر شود.
  • سوراخکاری بی‌برنامه و بدون آب بندی: نشتی آب، خوردگی پرشتاب و آسیب به عایق را به دنبال دارد.
  • بی‌توجهی به مسیر سرویس: عدم پیش‌بینی راهروهای دسترسی، تعمیر و شست‌وشو را پرهزینه و پرریسک می‌کند.
  • انتخاب محل نامناسب برای اینورتر: گرمازدگی، نفوذ گردوغبار و مسیر کابل طولانی را به پروژه تحمیل می‌کند.

سوال‌های کلیدی پیش از قرارداد

  • حد باربری مجاز اضافه روی سقف برای سامانه خورشیدی چگونه و توسط چه مرجعی تایید می‌شود؟
  • روش نصب با نوع ورق و آب بندی سقف شما سازگار است؟ کلمپ یا پیچ مستقیم؟
  • مسیر ورود کابل به داخل سوله کجاست و چه ملزومات ضدآب و ضدحریق پیش‌بینی می‌شود؟
  • سیاست بهره‌برداری برق چیست: خودمصرفی، فروش مازاد یا ترکیبی؟ هماهنگی با شرکت برق منطقه چگونه انجام می‌شود؟
  • برنامه نگهداری و بازرسی دوره‌ای چیست و چه کسی مسئول است؟

قدم بعدی چیست؟

برای اینکه یک برآورد اولیه دقیق‌تری دریافت کنید، همین حالا این موارد را گردآوری کنید: ابعاد تقریبی سوله، چند عکس واضح از سقف و زیرسازه، موقعیت جغرافیایی، فهرست موانع روی بام، قبوض برق 6 تا 12 ماه اخیر و اطلاعات انشعاب. سپس آنها را ارسال کنید تا امکان‌سنجی اولیه فنی و اقتصادی انجام شود. ارسال مشخصات سقف و الگوی مصرف برای ارزیابی اولیه.

امکان درج دیدگاه بسته شده است
