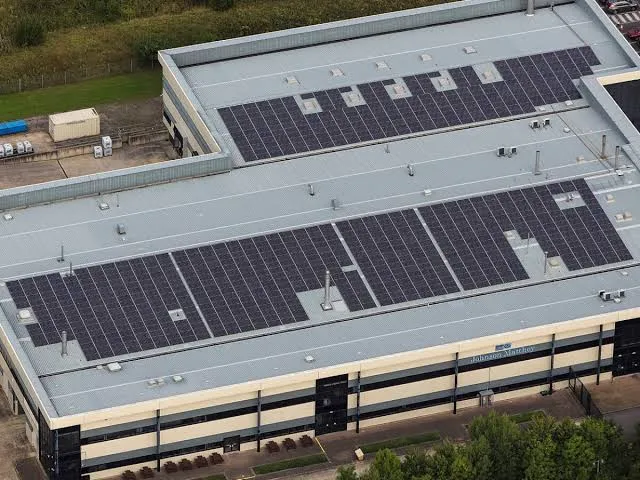

ارتقای سوله خورشیدی

ارتقای سوله خورشیدی


پاسخ کوتاه مثبت است؛ با ارزیابی مهندسی و مقاوم سازی هدفمند، بسیاری از سوله های قدیمی برای نصب پنل قابل آماده سازی اند. ارتقای سوله خورشیدی یعنی رساندن سازه، سقف و تاسیسات برقی به سطحی که بار پنل ها، نیروهای باد و الزامات ایمنی را تامین کند. نتیجه، کاهش هزینه نسبت به ساخت سازه جدید و بهره گیری از بام وسیع بلااستفاده است؛ به شرط آنکه بدون حدس و گمان و فقط بر مبنای بررسی دقیق تصمیم بگیرید.

ارزیابی و امکان سنجی فنی سوله قدیمی

گام نخست، شناخت وضعیت واقعی سوله است. بار اضافی پنل، زیرسازه و کابل ها معمولا در حدود 12 تا 20 کیلوگرم بر متر مربع به وزن مرده سقف می افزاید و نیروهای مکش باد را هم افزایش می دهد. این اعداد باید با ظرفیت اعضای باربر، فاصله پرلین ها، وضعیت بادبندها و اتصالات پیچ و جوش سنجیده شوند. اگر مدارک سازه در دسترس نیست، بازدید میدانی دقیق و محاسبات مبتنی بر اندازه گیری در محل اهمیت دوچندان پیدا می کند.

سازه فلزی و اتصالات

خوردگی در ستون ها و تیرها، کمانش موضعی در جان تیرورق ها، ضعف در جوش ها و شل شدگی پیچ ها از اولین نقاط ریسک هستند. کنترل چشمی به تنهایی کافی نیست؛ در صورت لزوم، آزمایش های غیر مخرب روی جوش، بررسی ضخامت ورق در نقاط مشکوک و کنترل سختی پیچ ها انجام می شود. همچنین باید سیستم مهاربندی جانبی برای مقابله با نیروهای باد ارزیابی و در صورت نیاز تکمیل شود.

سقف و پوشش

نوع پوشش سقف تعیین کننده روش نصب است. سقف های ورق گالوانیزه ذوزنقه ای معمولا پذیرای ریل های آلومینیومی با پیچ های خودحفار هستند، در حالی که سقف های ایستاده پرسی با کلیپ های مخصوص بدون سوراخکاری ایمن تر نصب می شوند. ورق های قدیمی موجدار سیمانی یا ایرانیت شکننده اند و اغلب قبل از نصب باید تعویض یا حداقل تقویت شوند. آب بندی، ناودان ها و مسیر خروج آب باید بازبینی شوند تا نفوذ رطوبت به زیرسازه رخ ندهد.

برق، ایمنی و استانداردها

ظرفیت تابلو برق، کیفیت ارتینگ، حفاظت در برابر اضافه ولتاژ و صاعقه، فضای کافی برای اینورترها و مسیرهای کابل کشی باید بررسی شود. در برخی سوله ها ارت فعلی صرفا عملکرد حفاظتی مناسبی ندارد و برای سامانه خورشیدی باید ارت جداگانه یا بهبود یافته اجرا شود. همچنین مسیرهای دسترسی ایمن، نقاط اتکا برای کمربند ایمنی و چیدمان بی خطر کابل ها از پیش باید طراحی شود.

  • مدارک لازم: نقشه های سازه، دیتاشیت سقف، آخرین گزارش تعمیرات.
  • بازرسی حیاتی: وضعیت جوش ها و پیچ ها، خوردگی و تابیدگی ورق ها.
  • الزامات سقف: سلامت پوشش، آب بندی و امکان مهار مطمئن زیرسازه.
  • الزامات برق: ارت مطمئن، ظرفیت تابلو، فضای نصب اینورتر.
  • تحلیل محیطی: سایه اندازی موانع، الگوی بادهای غالب، گرد و غبار.

زاویه و جهت گیری پنل ها نیز در ارزیابی موثر است. اگر شیب و جهت فعلی سقف بهینه نباشد، استفاده از براکت های شیبدار می تواند توان تولید را بالا ببرد، اما باید اثر افزایش ارتفاع بر نیروی باد و مهاربندی لحاظ شود. در مناطق نیمکره شمالی، چرخاندن سطوح به سمت جنوب معمولا بهره وری را افزایش می دهد، البته تا جایی که سازه اجازه دهد.

روش های مقاوم سازی و اجرای نصب

پس از روشن شدن نقاط ضعف و قوت، برنامه مقاوم سازی تعیین می شود. راهکارها از تعویض محدوده های پوسیده سقف و اضافه کردن پرلین یا ورق تقویتی تا نصب بادبند ضربدری و صفحه تقویتی در محل اتصالات متغیر است. انتخاب روش باید کمترین مداخله را با بیشترین اثرگذاری داشته باشد و مانع بهره برداری روزانه سوله نشود.

در بخش زیرسازه پنل، راهکارهای متداول شامل استفاده از ریل آلومینیومی سبک، گیره مخصوص سقف ایستاده و یا پیچ های خودحفار روی ورق های ذوزنقه ای است. هر اتصال نفوذی باید با پیچ مناسب، رزوه بندی استاندارد و نوارهای آب بندی پایدار در برابر UV اجرا شود. در سقف های قدیمی، تعویض ورق های ضعیف و اجرای یک لایه عایق و آب بند جدید پیش از نصب، خرابی های بعدی را به شدت کاهش می دهد.

  • تقویت های سازه ای: افزودن ورق تقویتی به جان و بال تیرها، افزایش تعداد پیچ ها، نصب بادبند جدید، اضافه کردن پرلین در دهانه های بلند.
  • بهبود سقف: تعویض ورق معیوب، آب بندی با نوار بوتیل و چسب پلی یورتان، تصحیح شیب ناودان.
  • ایمنی و تاسیسات: ایجاد مسیرهای کابل مجزا، نصب محافظ اضافه ولتاژ، ارت تخصصی، علائم قطع اضطراری در ورودی های سالن.

در پروژه های ارتقای سوله خورشیدی انتخاب تجهیزات سبک وزن و مقاوم در برابر خوردگی اهمیت بالایی دارد. ریل آلومینیومی آنودایز، پیچ های فولاد ضدزنگ با واشر EPDM و کیت های مهاری تایید شده برای نوع سقف، ریسک نشتی و شل شدگی را کاهش می دهند. جانمایی اینورترها باید به گونه ای باشد که تهویه کافی، دسترسی سرویس و حداقل طول کابل DC تامین شود تا تلفات کاهش یابد.

  1. بازدید و برداشت اطلاعات: اندازه گیری دهانه ها، ضخامت ورق، محل بادبندها و وضعیت تابلو برق.
  2. محاسبات و طراحی: تعیین بار افزوده، انتخاب روش مهار، طراحی کابل کشی و جانمایی اینورتر.
  3. اخذ مجوزها و هماهنگی ها: تایید کارفرما، هماهنگی با بیمه و در صورت نیاز شرکت برق.
  4. مقاوم سازی سازه: نصب ورق و صفحه تقویتی، اضافه کردن بادبند یا پرلین، اصلاح اتصالات.
  5. آماده سازی سقف: تعویض موضعی ورق، آب بندی، نصب گارد کناری برای ایمنی کار در ارتفاع.
  6. نصب زیرسازه: اجرای ریل ها و گیره ها طبق الگوی بارگذاری و فواصل مجاز.
  7. نصب پنل ها و کابل کشی: رعایت آرایش رشته ها، مدیریت کابل با بست UV و کانال مناسب.
  8. نصب اینورتر و تابلوها: تست ارت، SPD، قطع کننده های DC و AC، برچسب گذاری ایمنی.
  9. راه اندازی و تحویل: تست عملکرد، ثبت توان اولیه، آموزش نگهداری و برنامه سرویس.

ایمنی در تمام مراحل باید اولویت اول باشد. کار در ارتفاع با کمربند تایید شده، نقاط مهار مطمئن و نردبان های مطابق استاندارد انجام می شود. برنامه ریزی اجرا به صورت خطی و قطعه بندی سقف، زمان توقف بهره برداری را به حداقل می رساند و خطرات را کنترل می کند.

هزینه، زمان، ریسک و تصمیم گیری

هزینه نهایی به سه عامل کلیدی وابسته است: میزان مقاوم سازی مورد نیاز، وضعیت سقف و پیچیدگی اتصال به شبکه. اگر سازه سالم باشد و سقف تنها به اصلاحات جزئی نیاز داشته باشد، صرفه جویی قابل توجهی نسبت به ساخت یا نوسازی کامل به دست می آید. اما در صورت خوردگی گسترده یا سقف شکننده، تعویض پیشگیرانه سقف قبل از نصب پنل معمولا منطقی تر است.

برای تصمیم بهتر، مقایسه گزینه ها با نگاه خلاصه زیر مفید است:

گزینه ویژگی کلیدی
تقویت و نصب روی سوله موجود کمترین هزینه و توقف کار در صورت سلامت کلی سازه و سقف
تعویض سقف و سپس نصب افزایش عمر مفید و کاهش نشتی در سوله های با پوشش فرسوده
ساخت سوله جدید با پیش بینی خورشیدی بیشترین سرمایه گذاری اما بهترین عملکرد سازه ای و الکتریکی

زمان پروژه در حالت مقاوم سازی سبک می تواند طی چند هفته جمع بندی شود، اما تعویض سقف یا تغییرات جدی در برق صنعتی، بازه زمانی را افزایش می دهد. برنامه ریزی فازبندی و اجرای کار در خارج از ساعات اوج تولید، به کاهش اختلال کمک می کند.

اشتباهات رایج که باید از آنها پرهیز شود:

  • فرض گرفتن ظرفیت سازه بدون محاسبه یا تست کافی.
  • سوراخکاری بی برنامه سقف و بی توجهی به آب بندی پایدار.
  • نادیده گرفتن اثر باد و استفاده از فاصله های مهاری غیر استاندارد.
  • بی توجهی به مسیر تخلیه آب باران و مسدود کردن ناودان ها با ریل و کابل.
  • عدم پیش بینی حفاظت اضافه ولتاژ و ارت مناسب برای تجهیزات DC و AC.

پس از نصب، نگهداری هدفمند بازده و دوام را تضمین می کند. برنامه سرویس شامل نظافت دوره ای پنل ها با آب بدون املاح، کنترل گشتاور پیچ های مهاری در فواصل توصیه شده، بازبینی آب بندی های حساس، پایش زمین حفاظتی و ثبت عملکرد سیستم در پلتفرم مانیتورینگ است. تشخیص زودهنگام افت تولید، نشتی یا شل شدگی، هزینه های آتی را به شدت کاهش می دهد.

در نهایت، زمانی ارتقا منطقی نیست که هسته سازه ای آسیب جدی دیده باشد، اصلاحات مورد نیاز از نظر اقتصادی به ساخت جدید نزدیک شود یا محدودیت های سایه و شبکه برق، توجیه تولید را تضعیف کند. در این سناریوها، یا باید ابتدا بازسازی اساسی انجام شود یا راهکارهای جایگزین مانند سایبان های پارکینگ خورشیدی بررسی شوند.

جمع بندی

با یک امکان سنجی دقیق، مقاوم سازی هدفمند و انتخاب تجهیزات سازگار با سقف، می توان بام بسیاری از سوله های قدیمی را به منبعی پایدار برای تولید برق تبدیل کرد. کلید موفقیت در متعادل کردن سه عامل است: ایمنی سازه، دوام آب بندی و کیفیت سیستم الکتریکی. اگر این سه محور به درستی تامین شوند، ارتقای سوله خورشیدی راهکاری اقتصادی و عملی برای استفاده بهینه از فضاهای صنعتی خواهد بود.
